Gm. Czersk. Narady na budowach
GM. CZERSK. Stan realizacji inwestycji

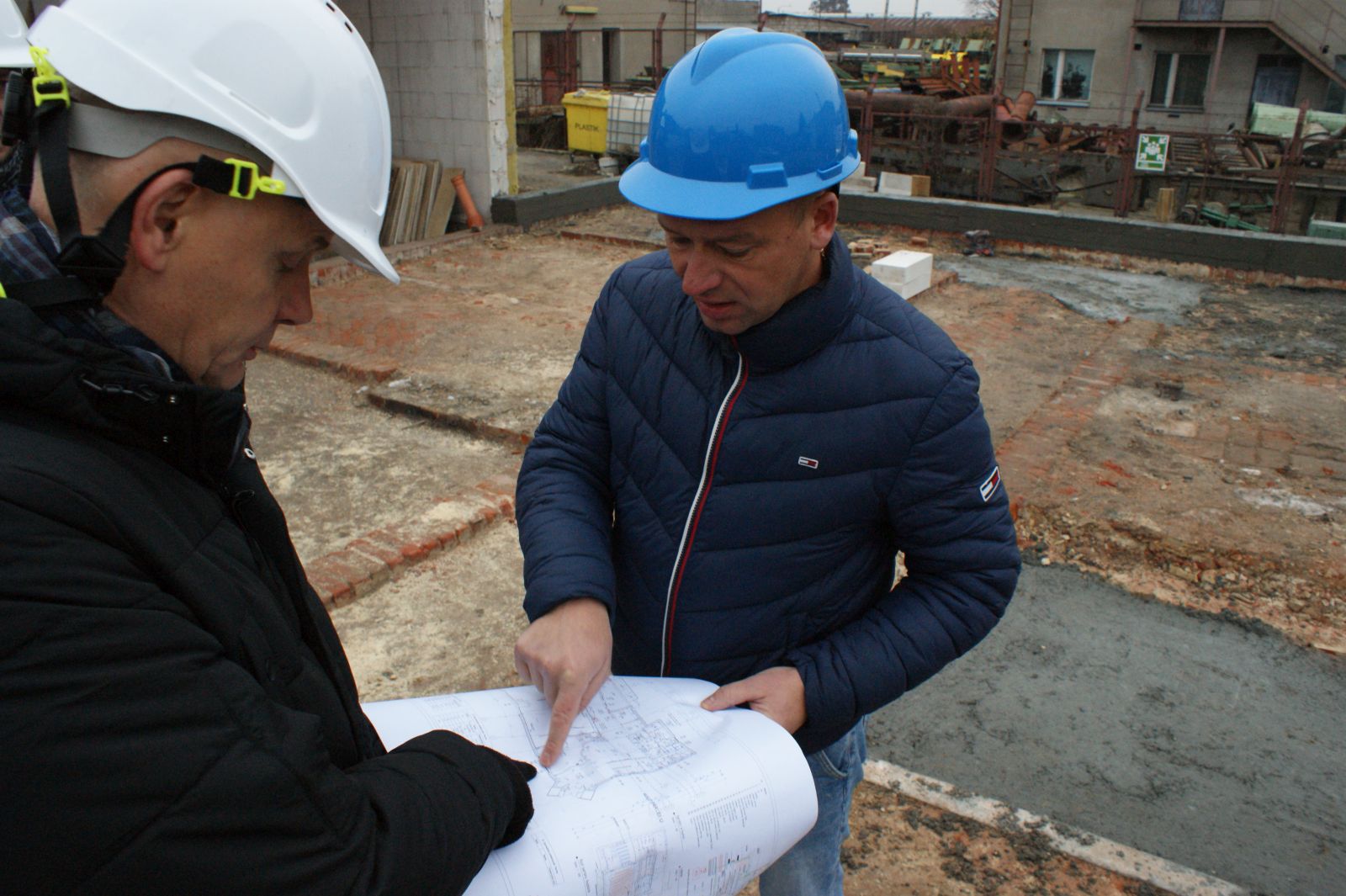

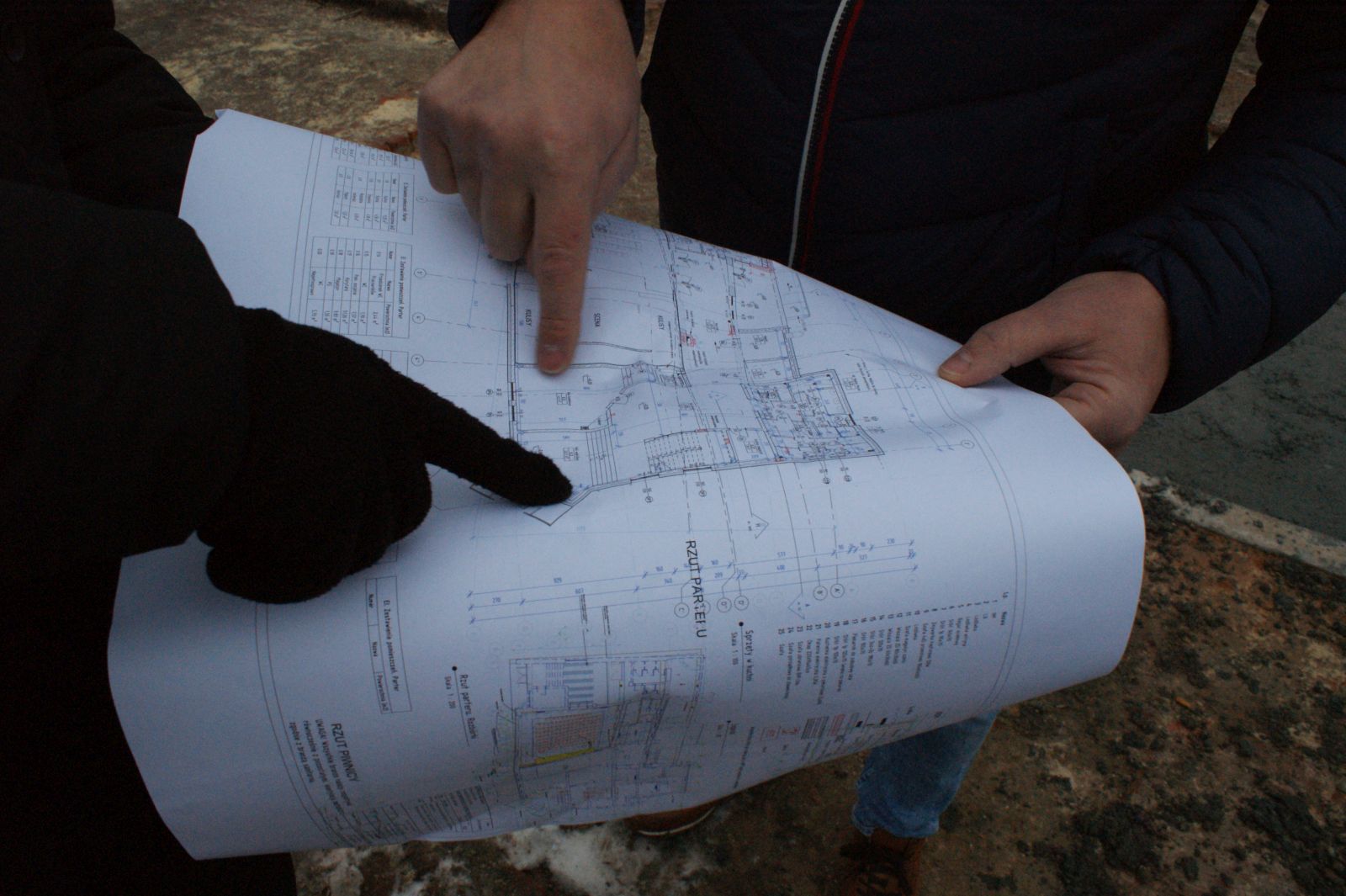

Dziś (30.11) burmistrz Czerska uczestniczył w naradach na budowach w Czersku. Urzędnicy sprawdzali m.in. stan zaawansowania prac. Poniżej zdjęcia z narady na dworcu PKP oraz DK w Czersku.
Inwestycje w Kulturę - Polski Ład
Wykonawca: Usługi Ogólnobudowlane i Handel Justyna Miesikowska z Odrów
Wartość: 12.491.862,77 zł brutto
Termin realizacji: 04.07.2023 r.
Poszczególne zadania w ramach inwestycji.
DK Czersk

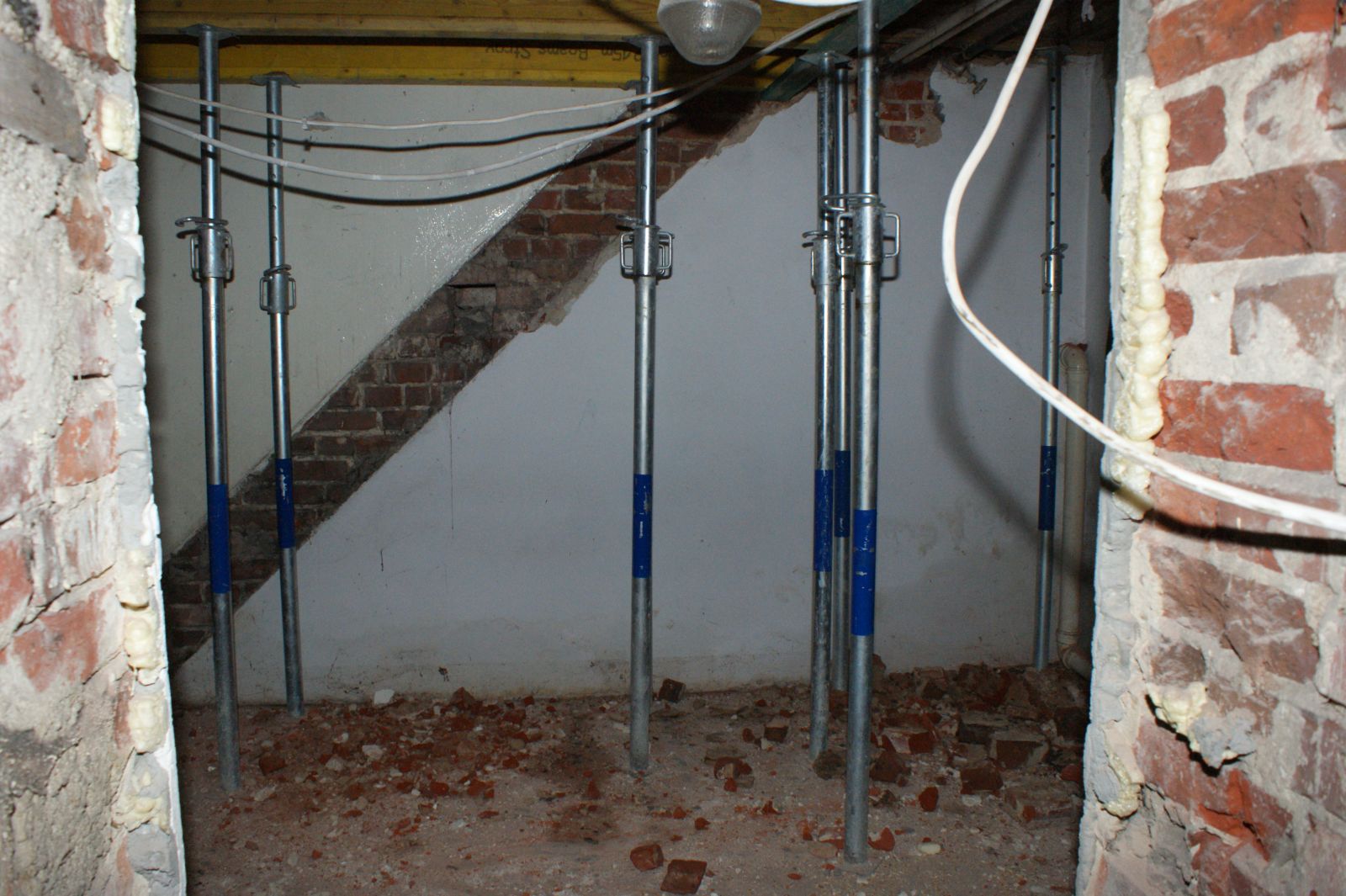

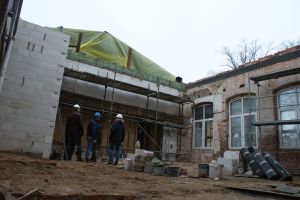

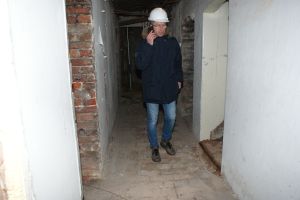

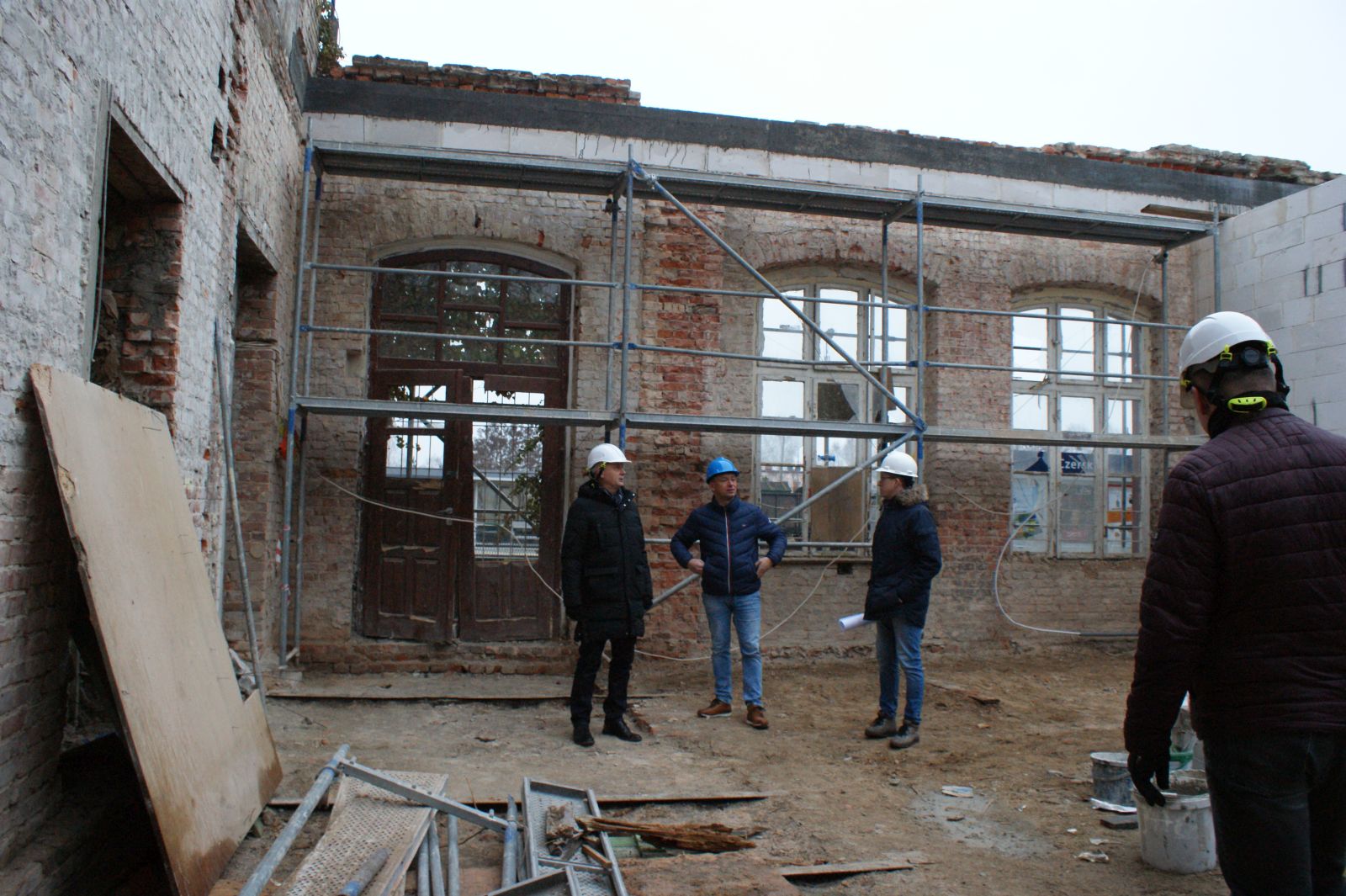

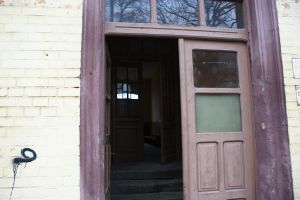

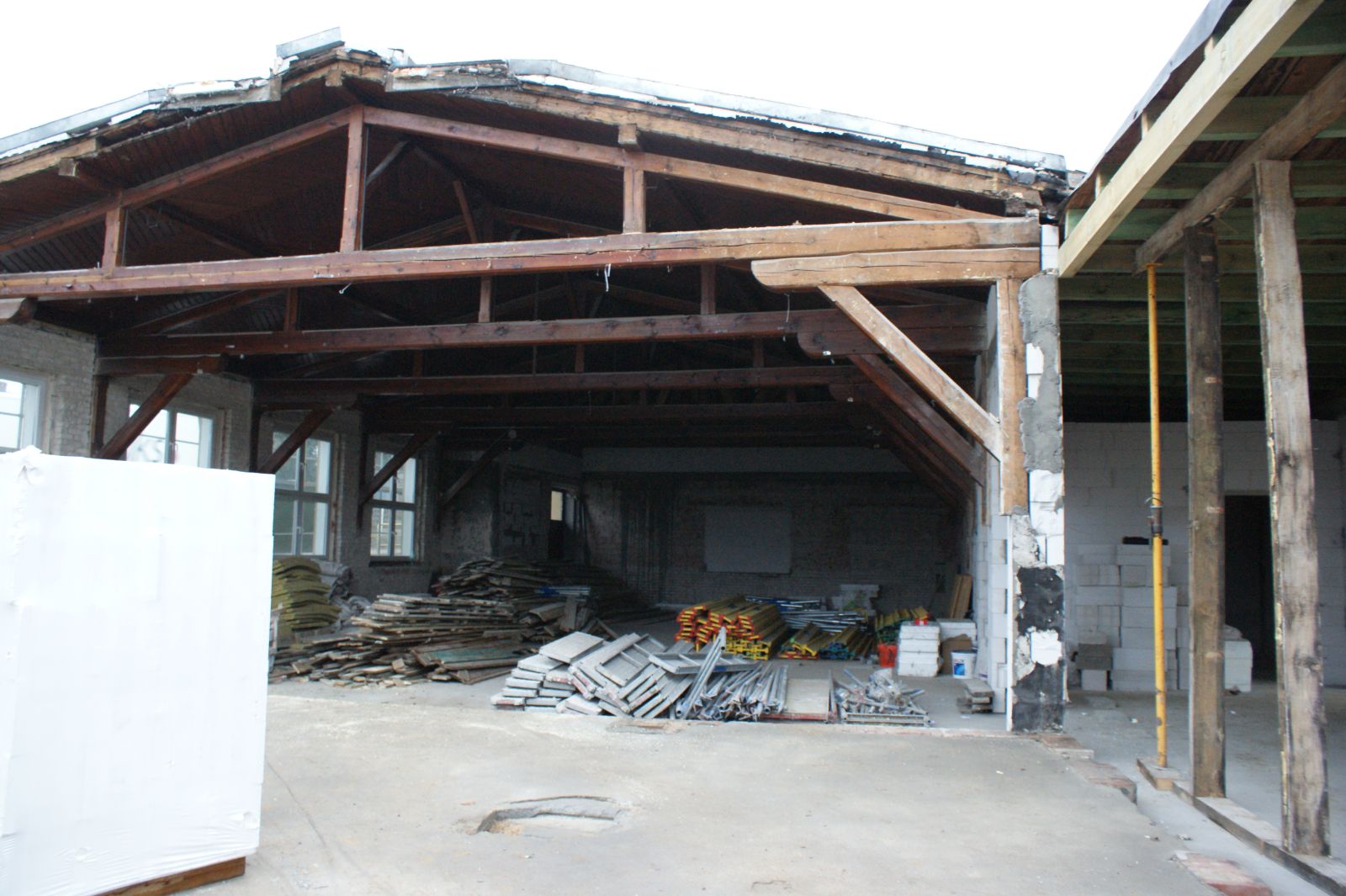

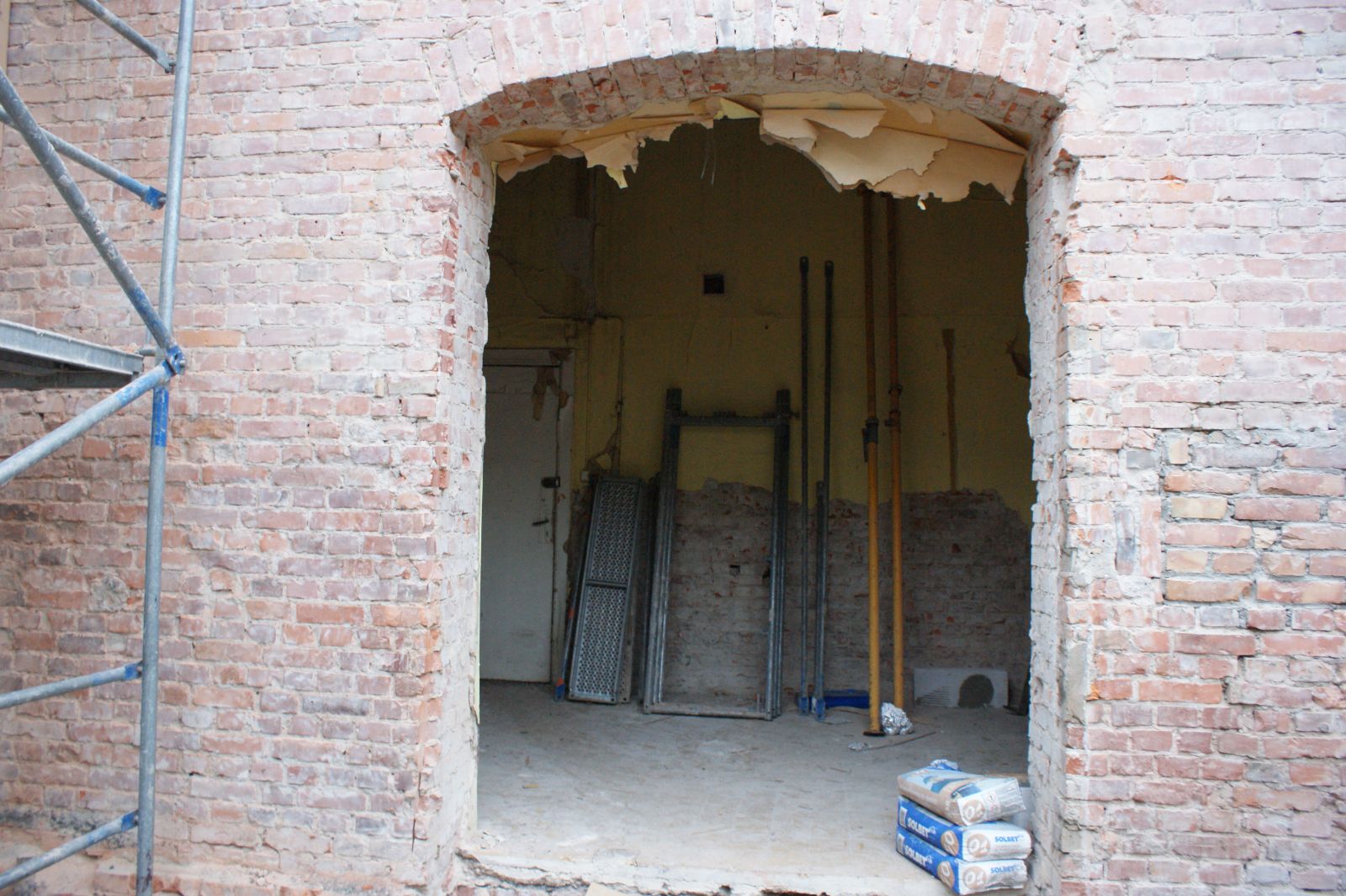

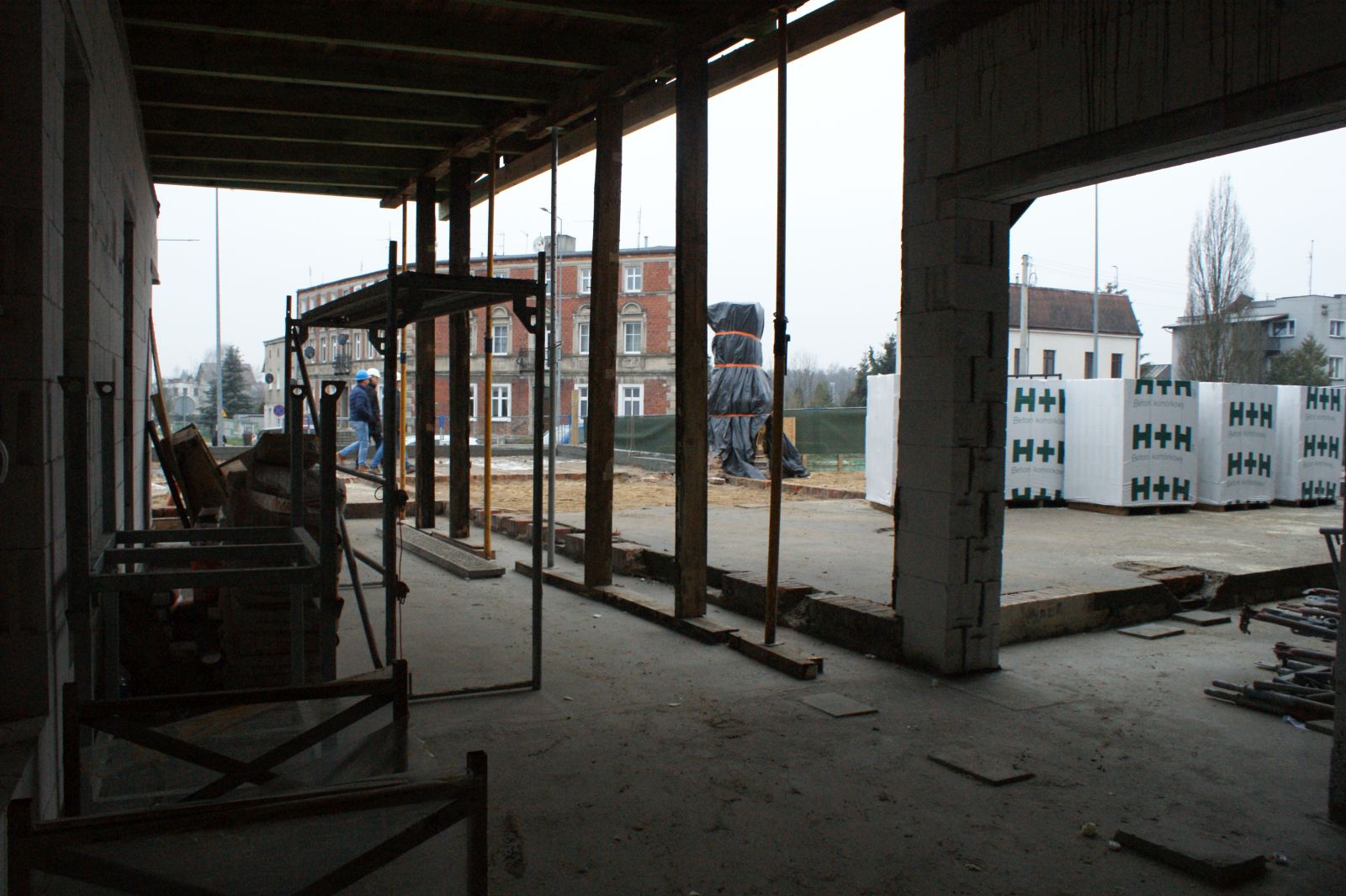

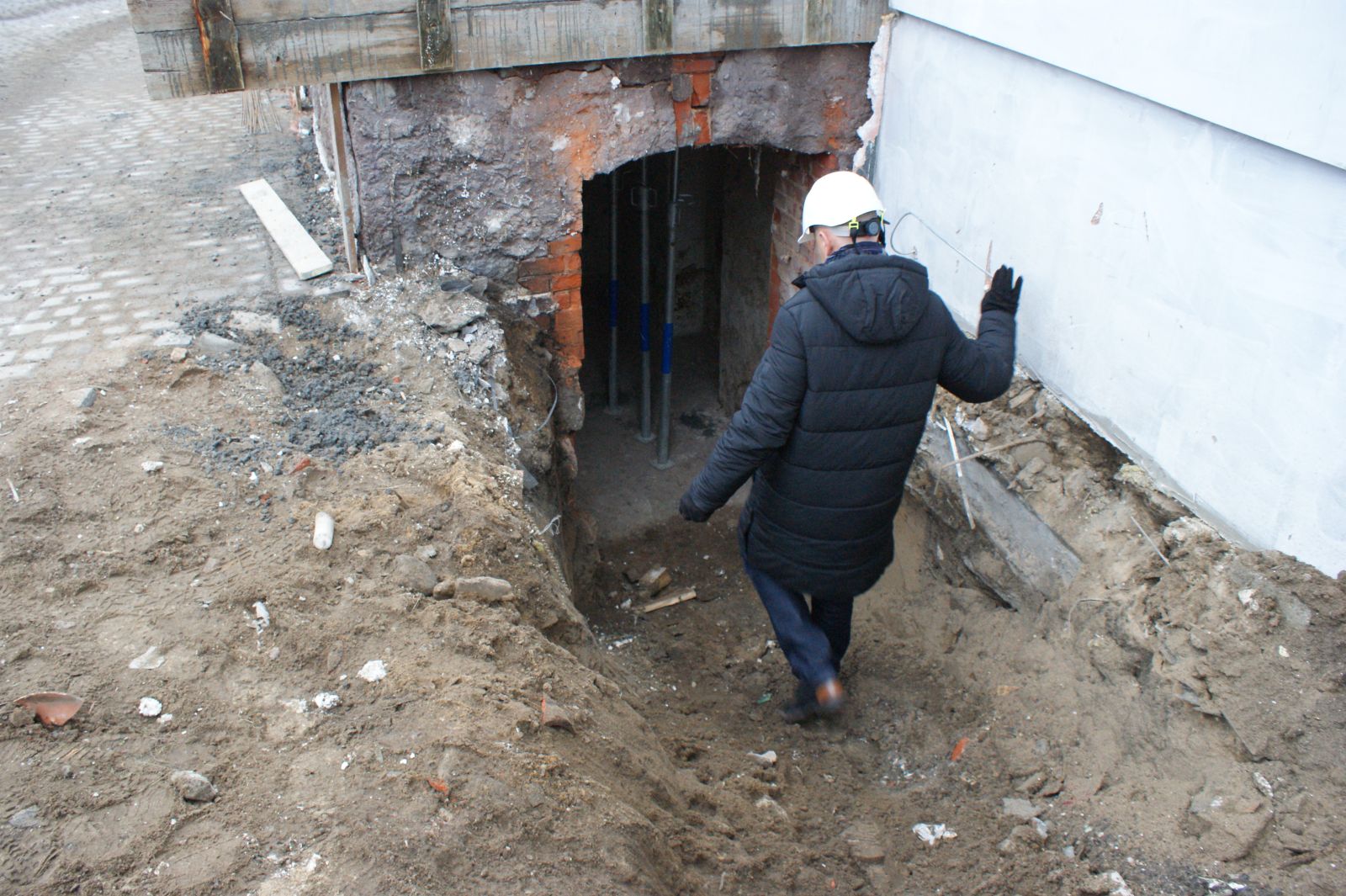

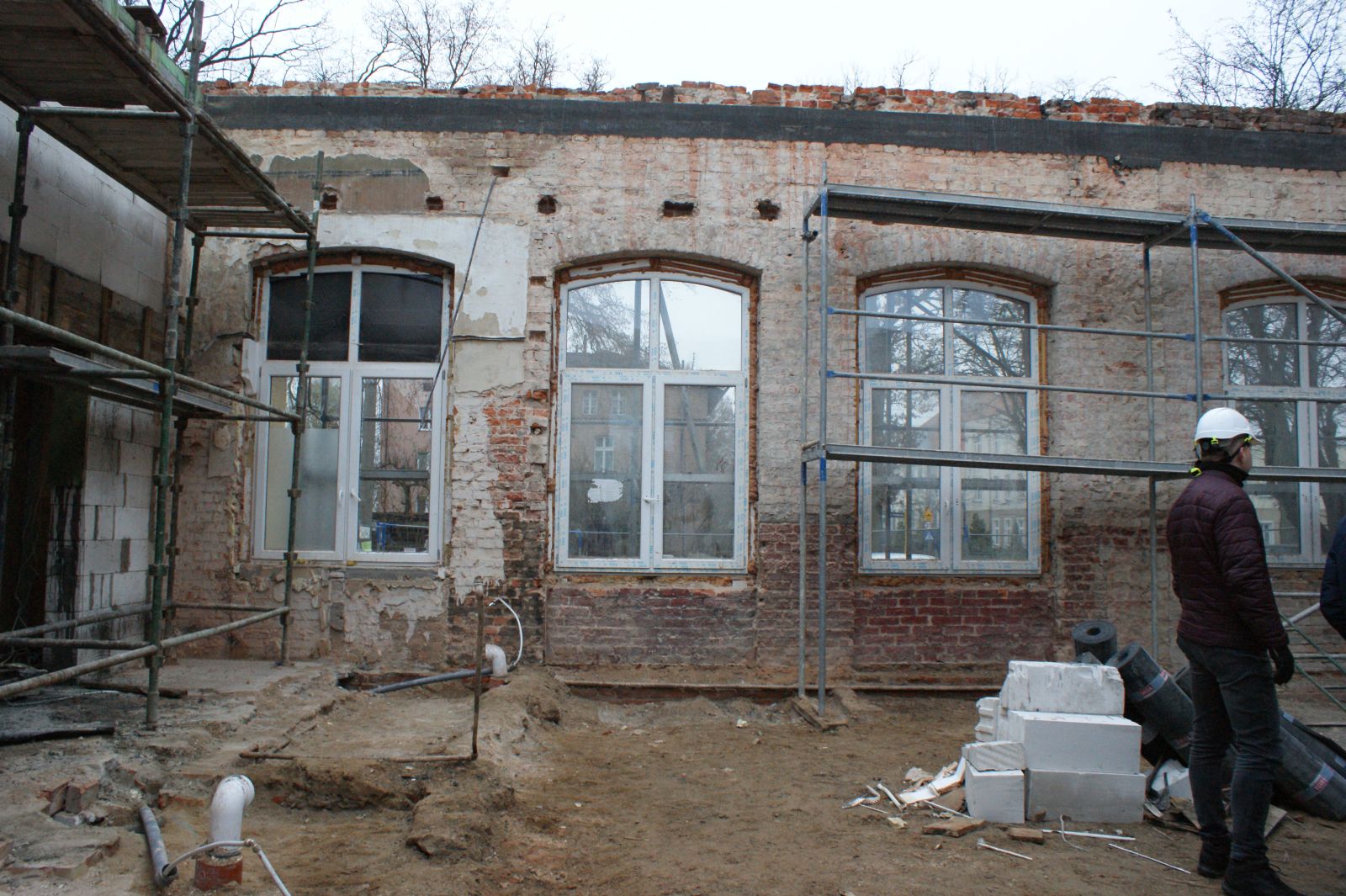

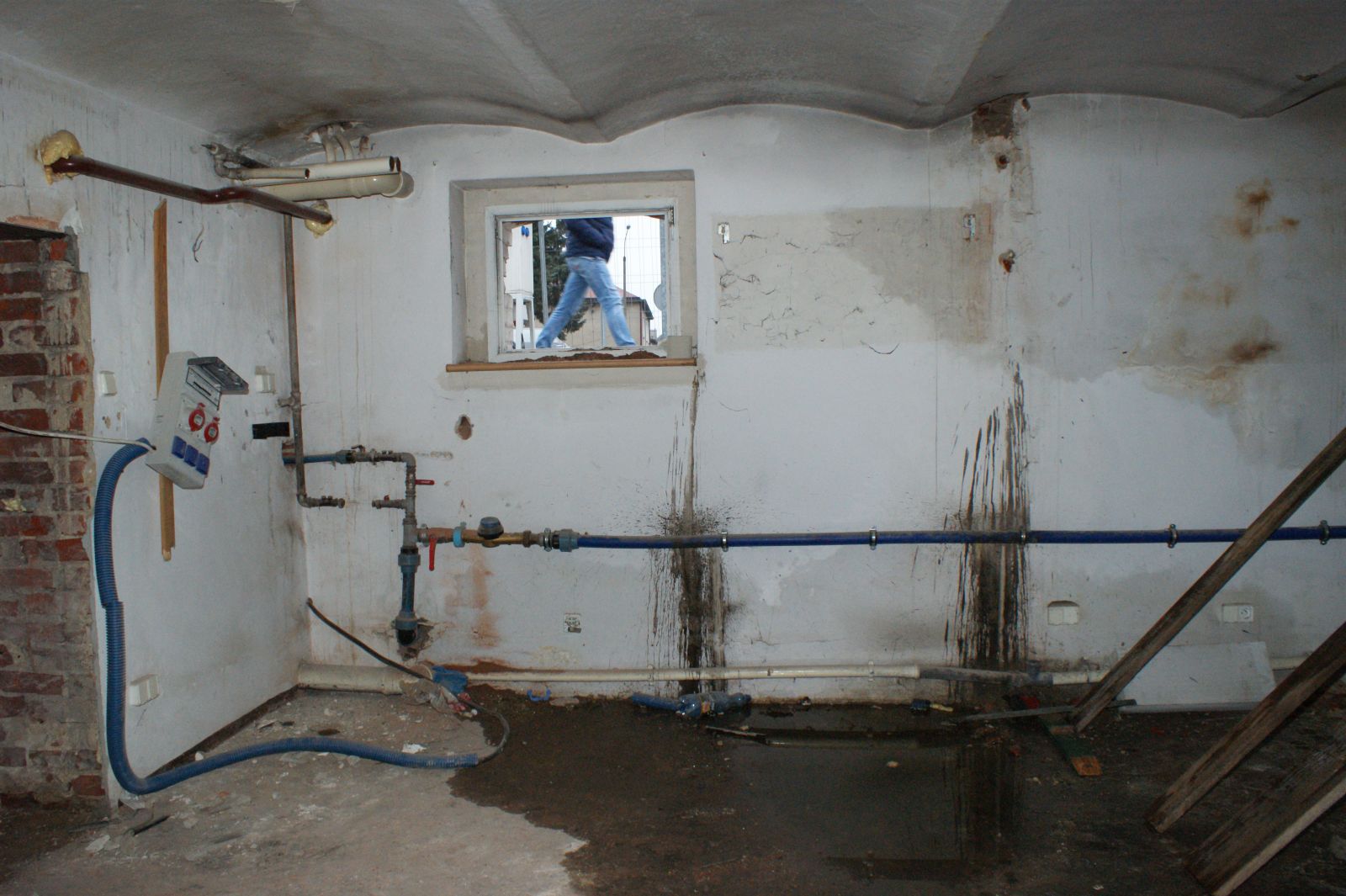

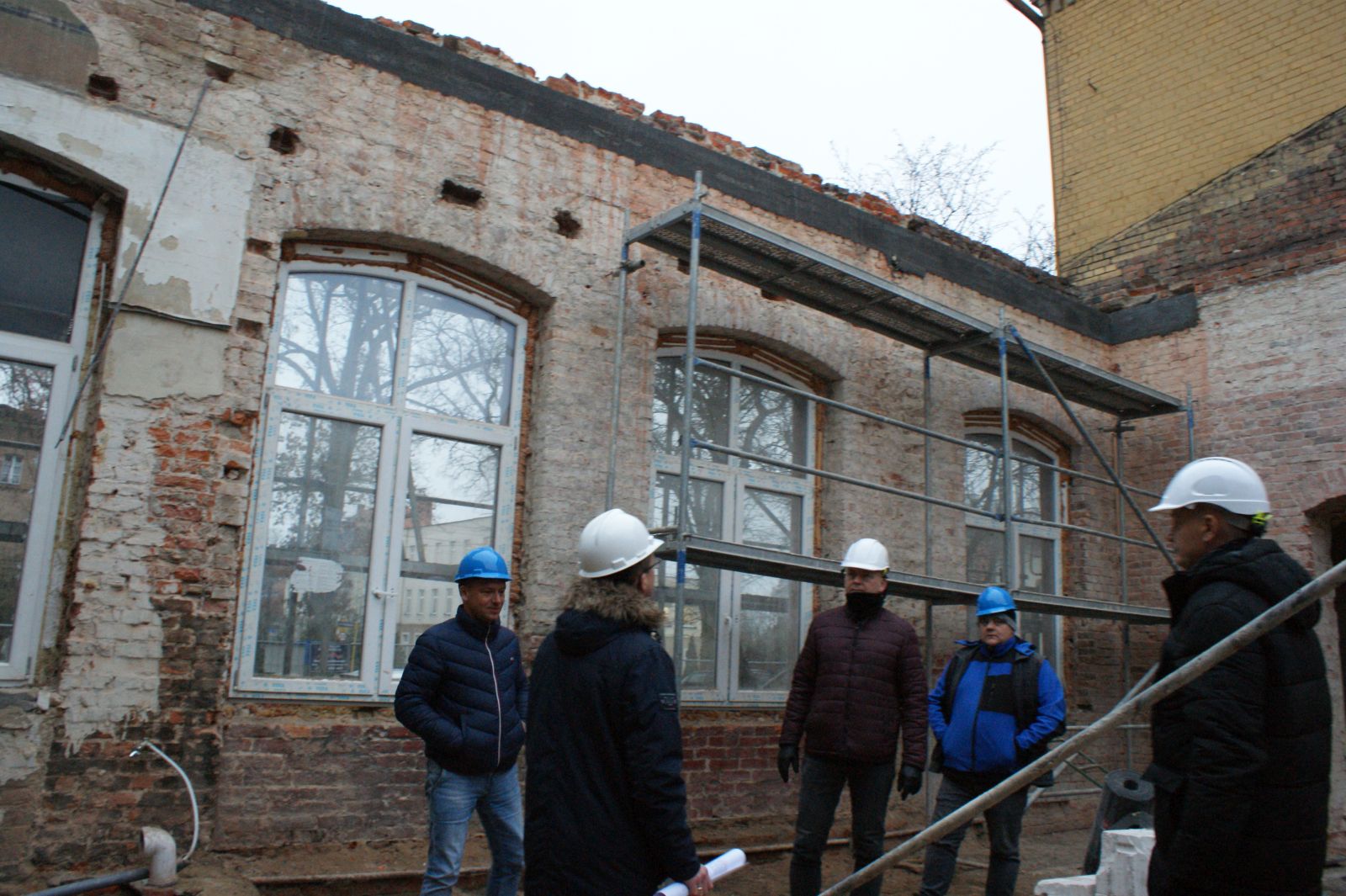

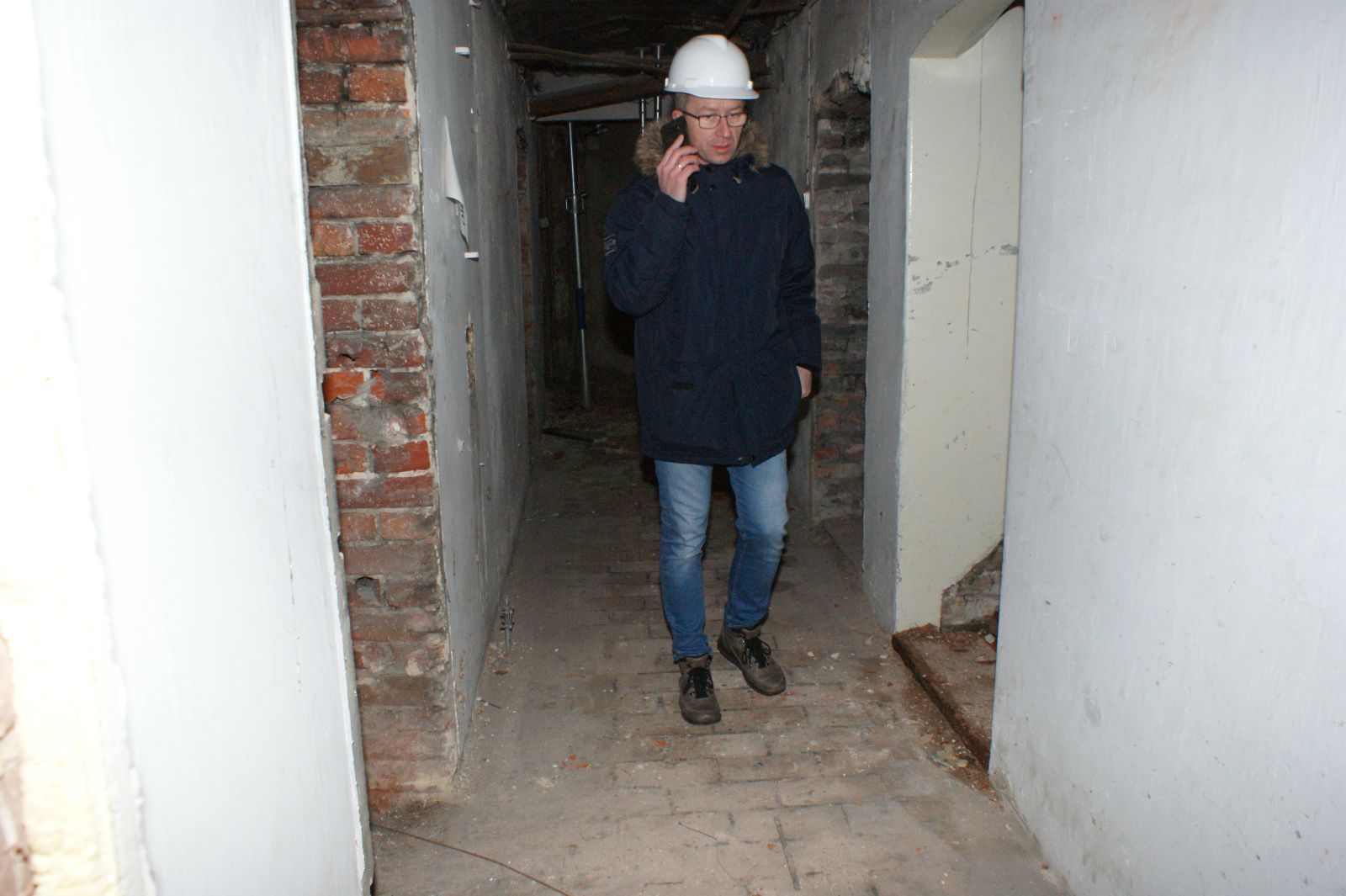

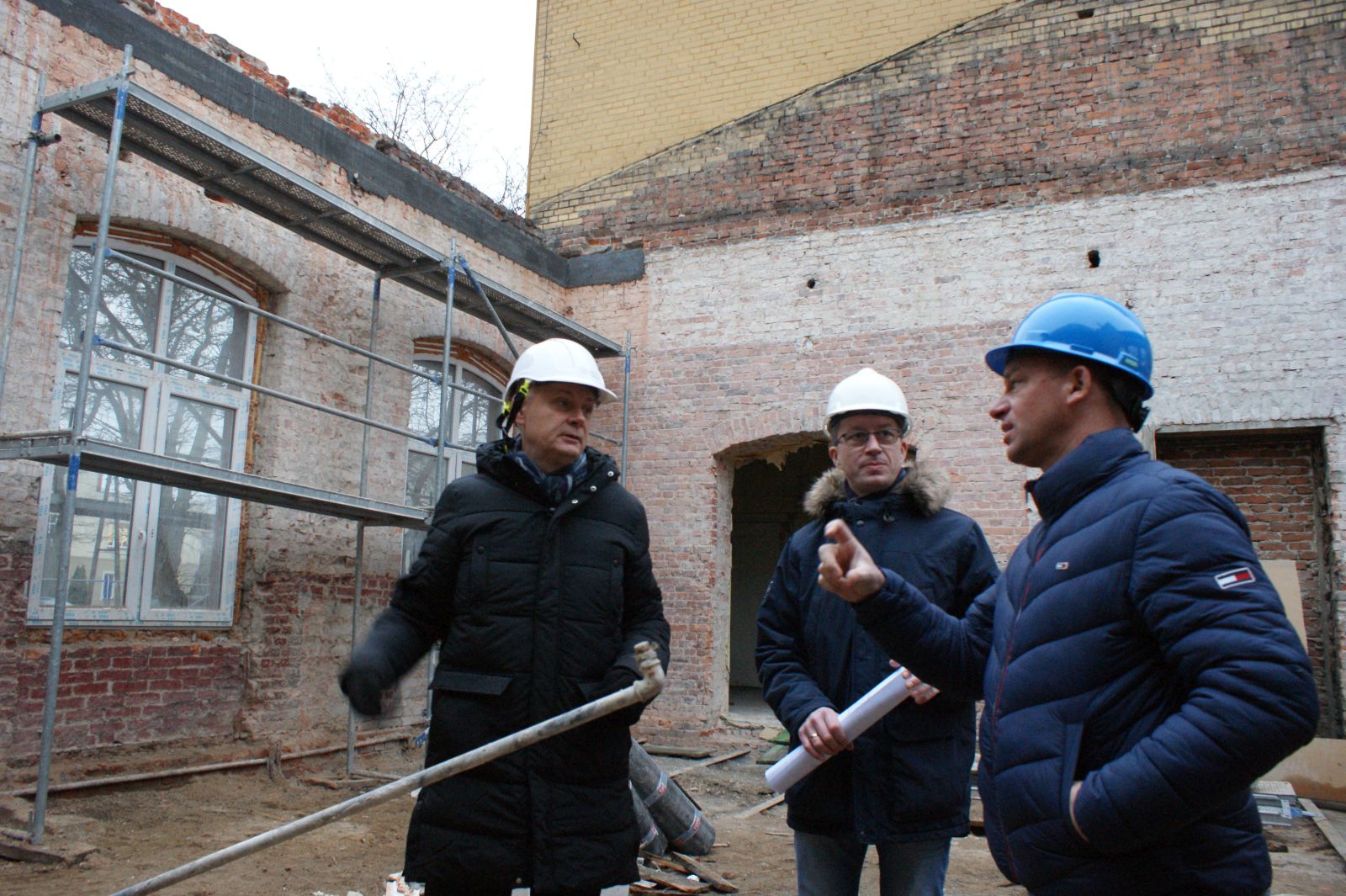

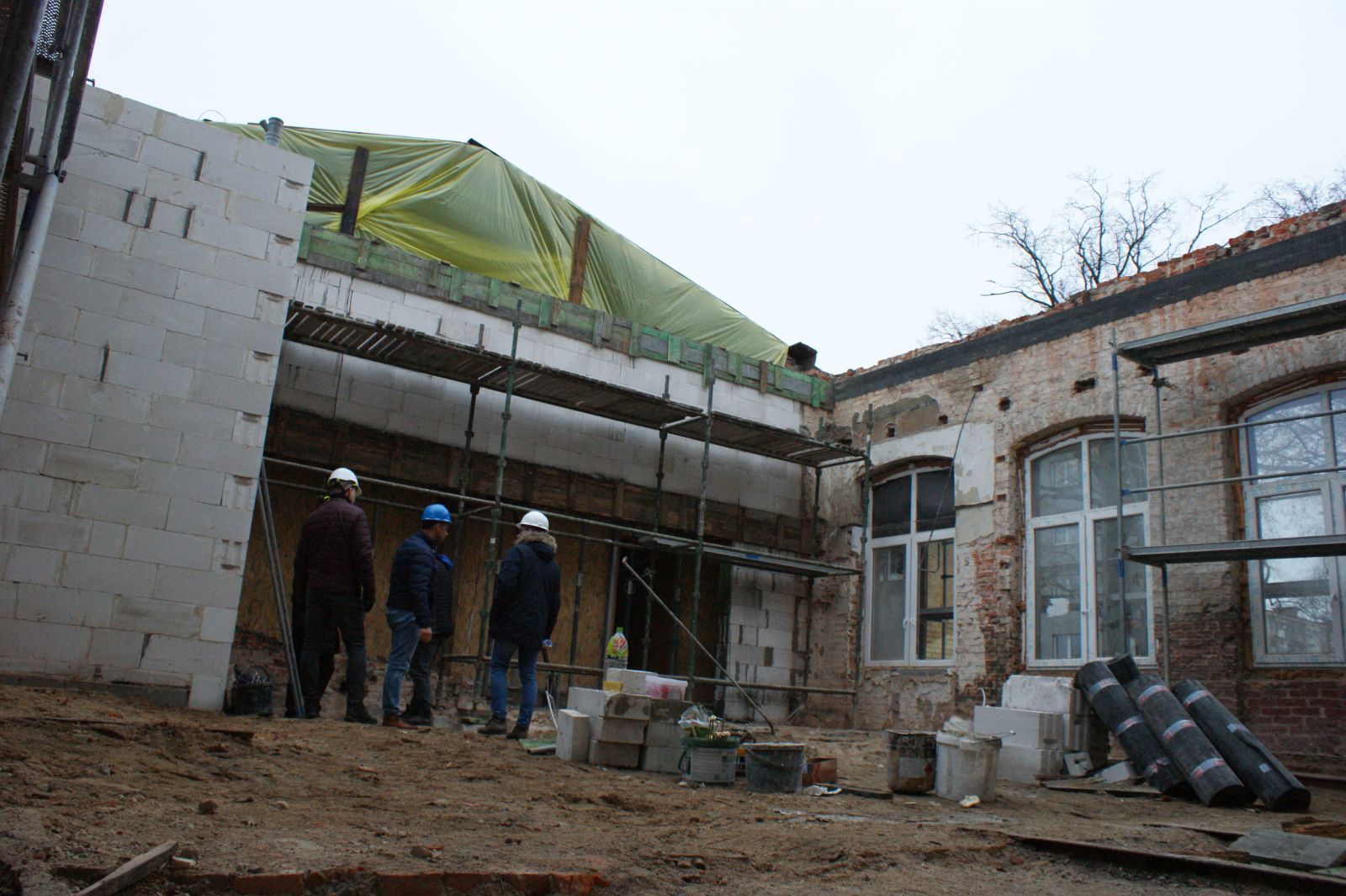

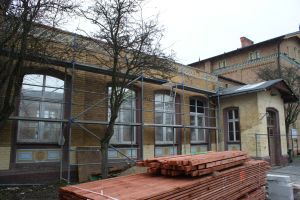

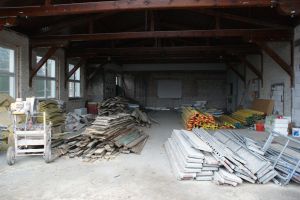

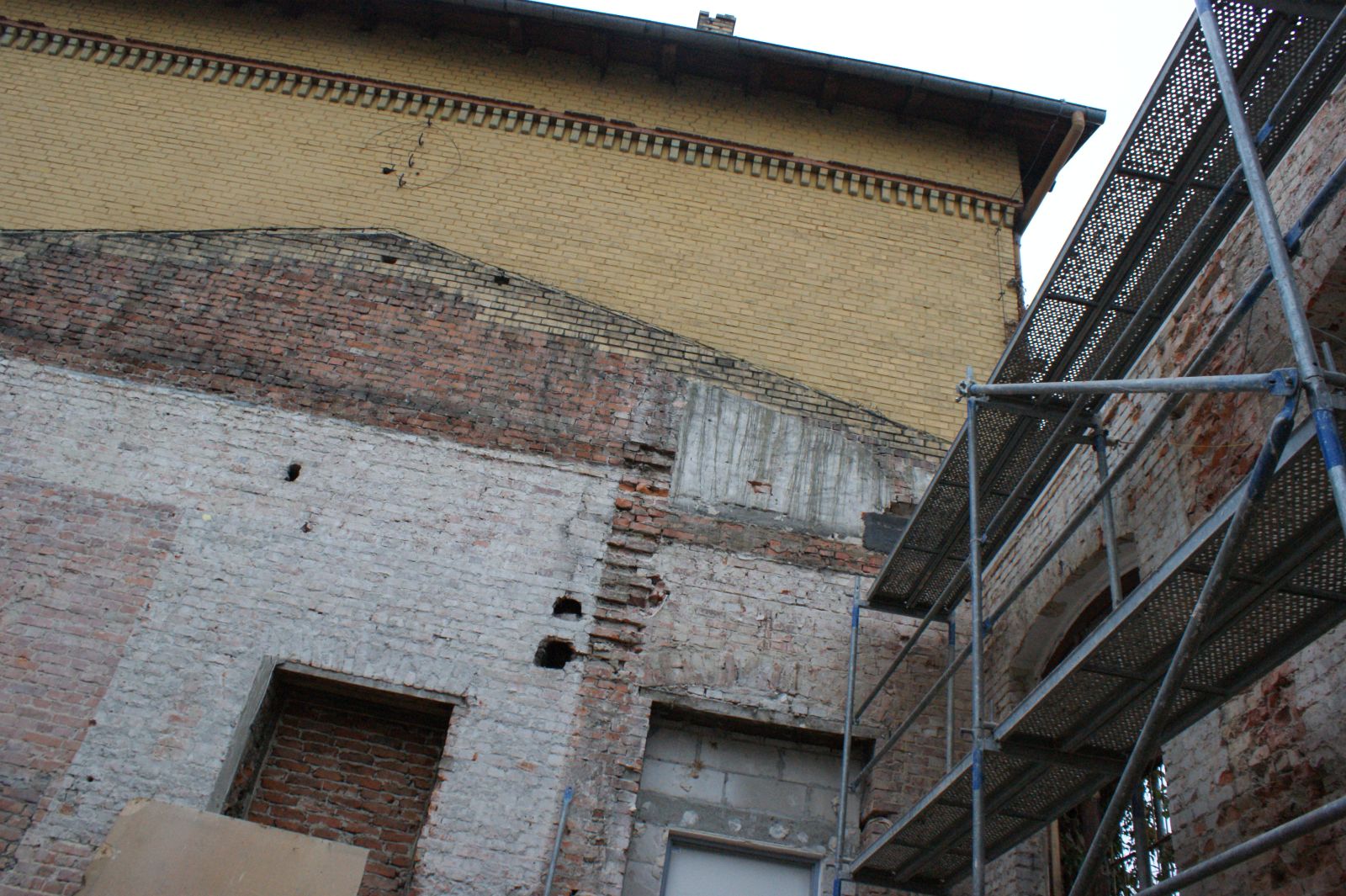

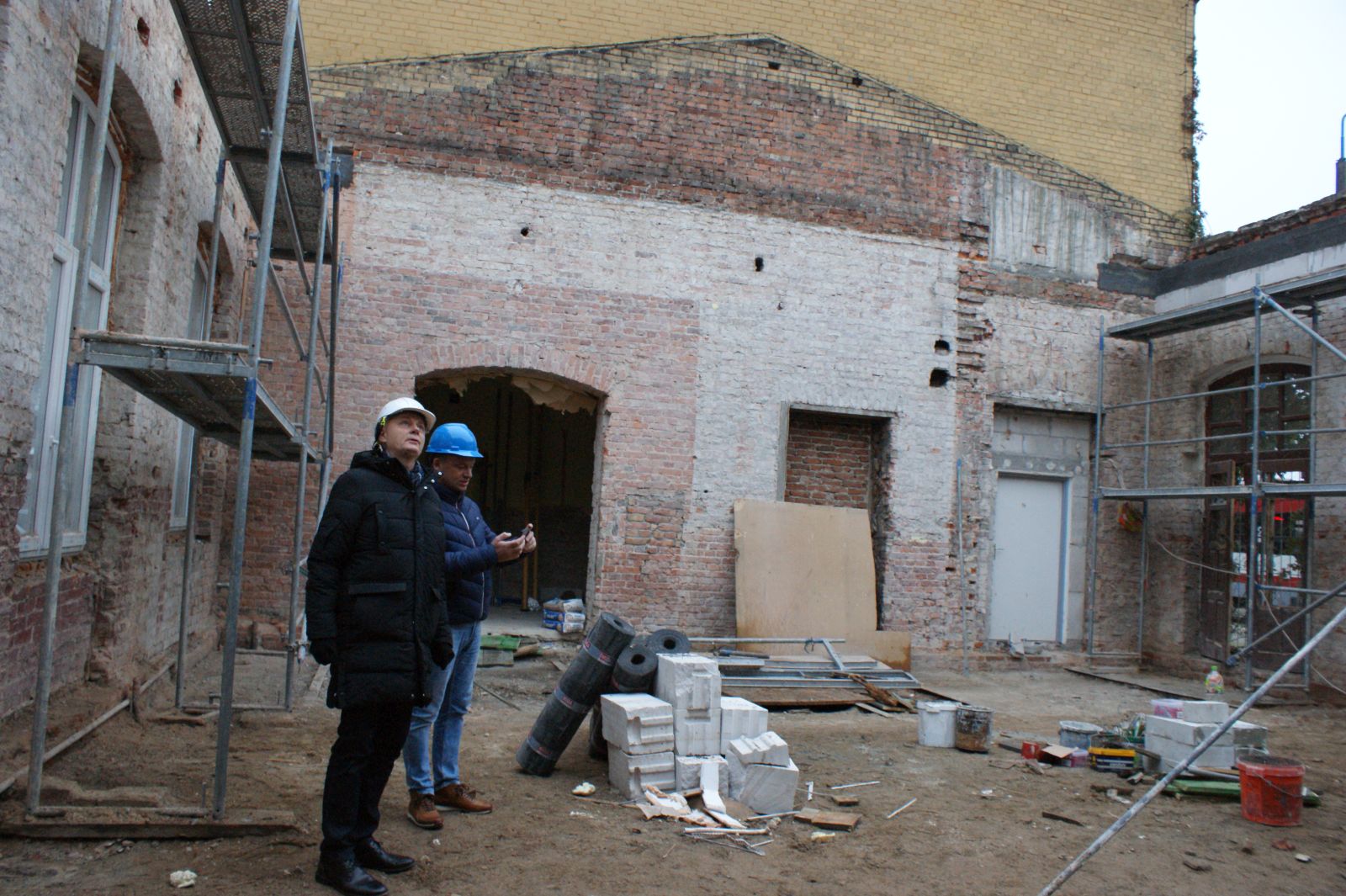

Stan realizacji: prace rozbiórkowe, rozbudowa o zaplecze kuchenne, prace na sali widowiskowej, ponadto ze względu na zły stan techniczny części wysokiej budynku konieczna okazała się rozbiórka do stropu nad piwnicą, w tym tygodniu rozpoczną się prace budowlane odtworzeniowe bryły obiektu.
DK Rytel

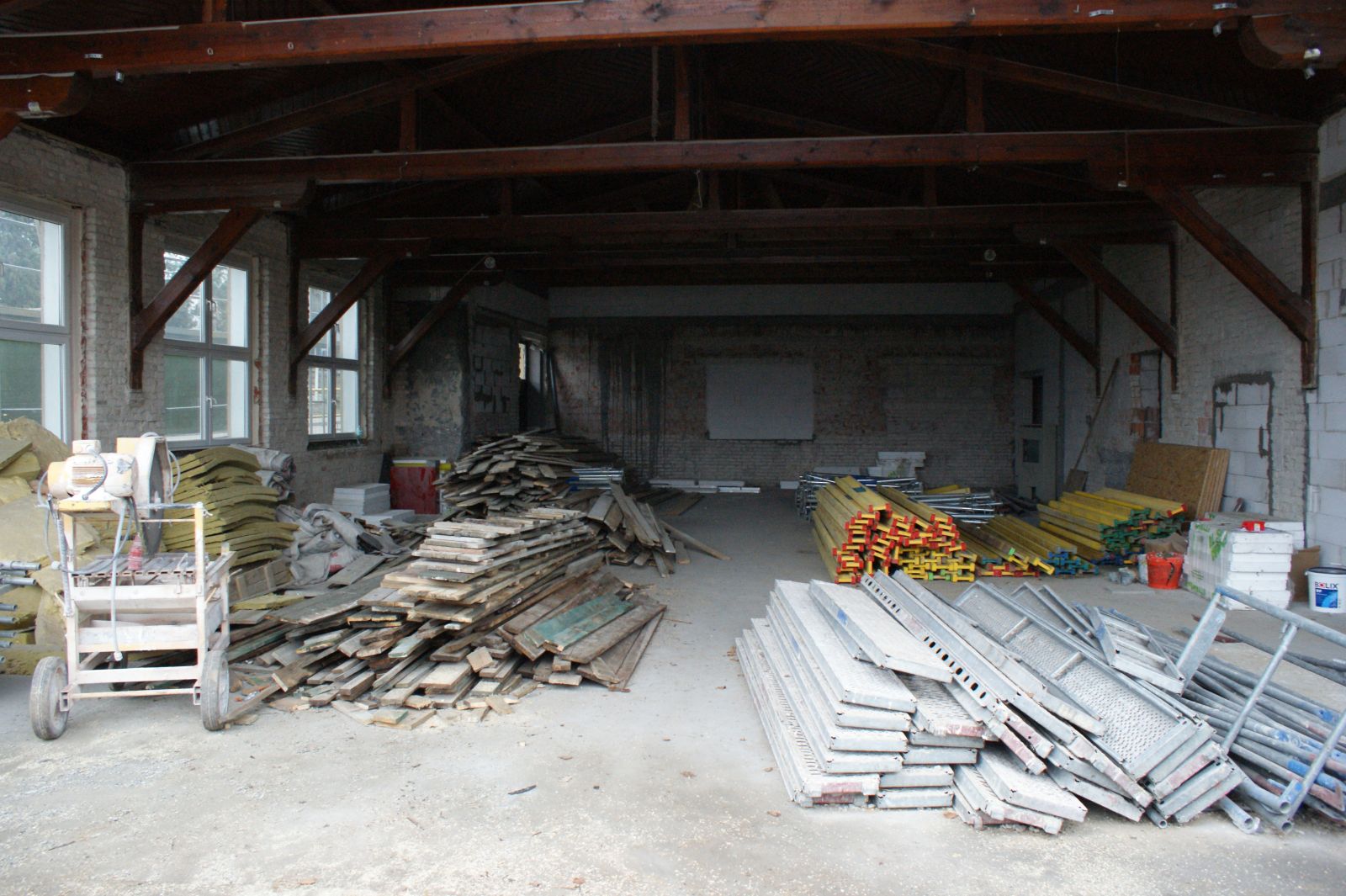

Stan realizacji: rozbudowa obiektu o zaplecze kuchenne i taras, modernizacja sali widowiskowej i jej zaplecza, wymiana źródła ogrzewania, utwardzenia terenu, instalacje wew. i zew., sprzęt gastronomiczny, trwa wyposażanie i aranżacja sali widowiskowej.
Muszla koncertowa

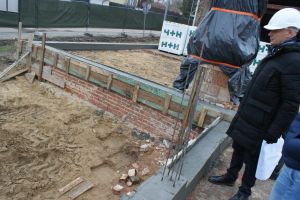

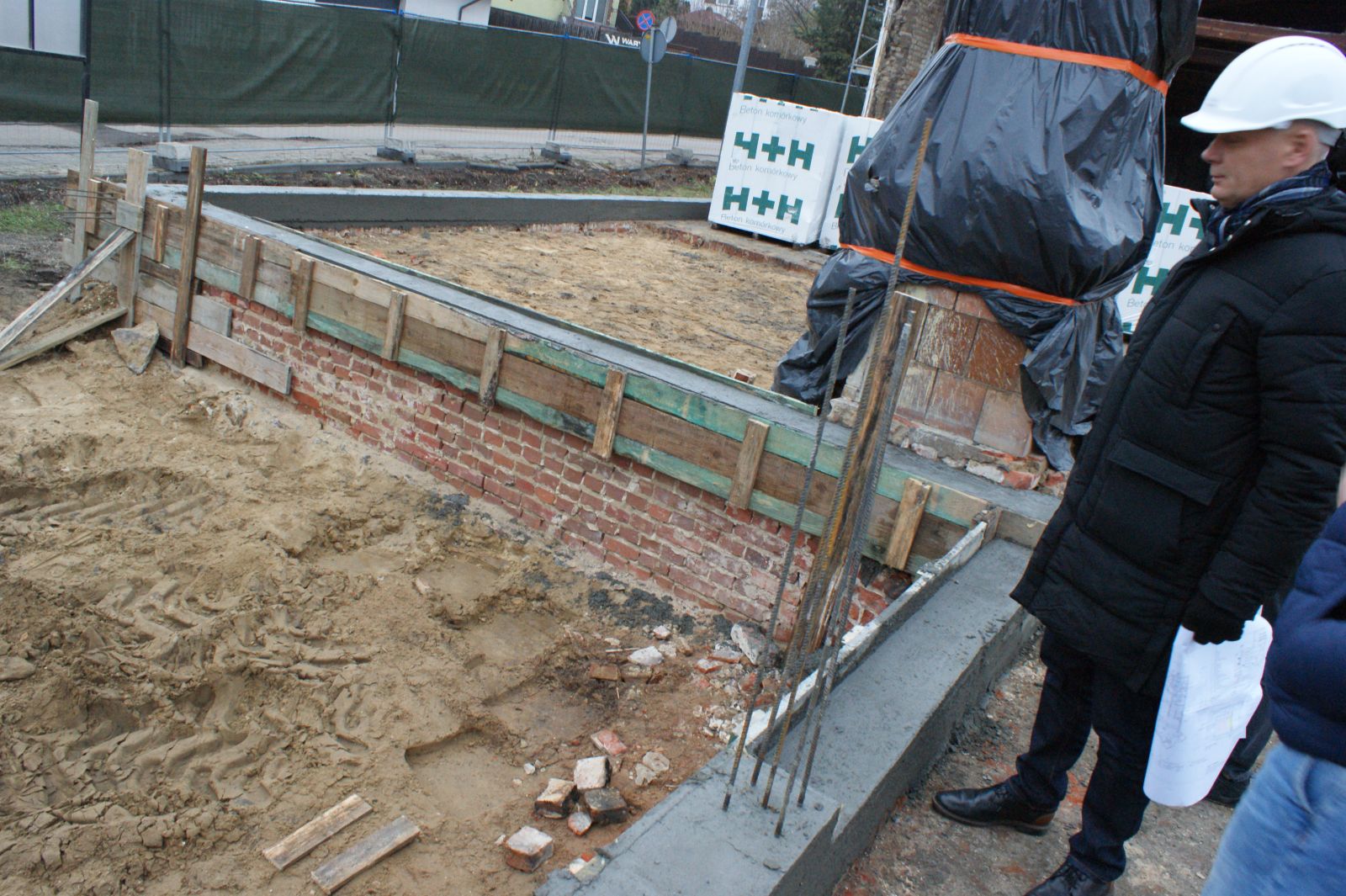

Stan realizacji: wykonano fundamenty i konstrukcję betonową podestu, wkrótce montaż drewnianej konstrukcji muszli, wykonano przyłącze energetyczne.

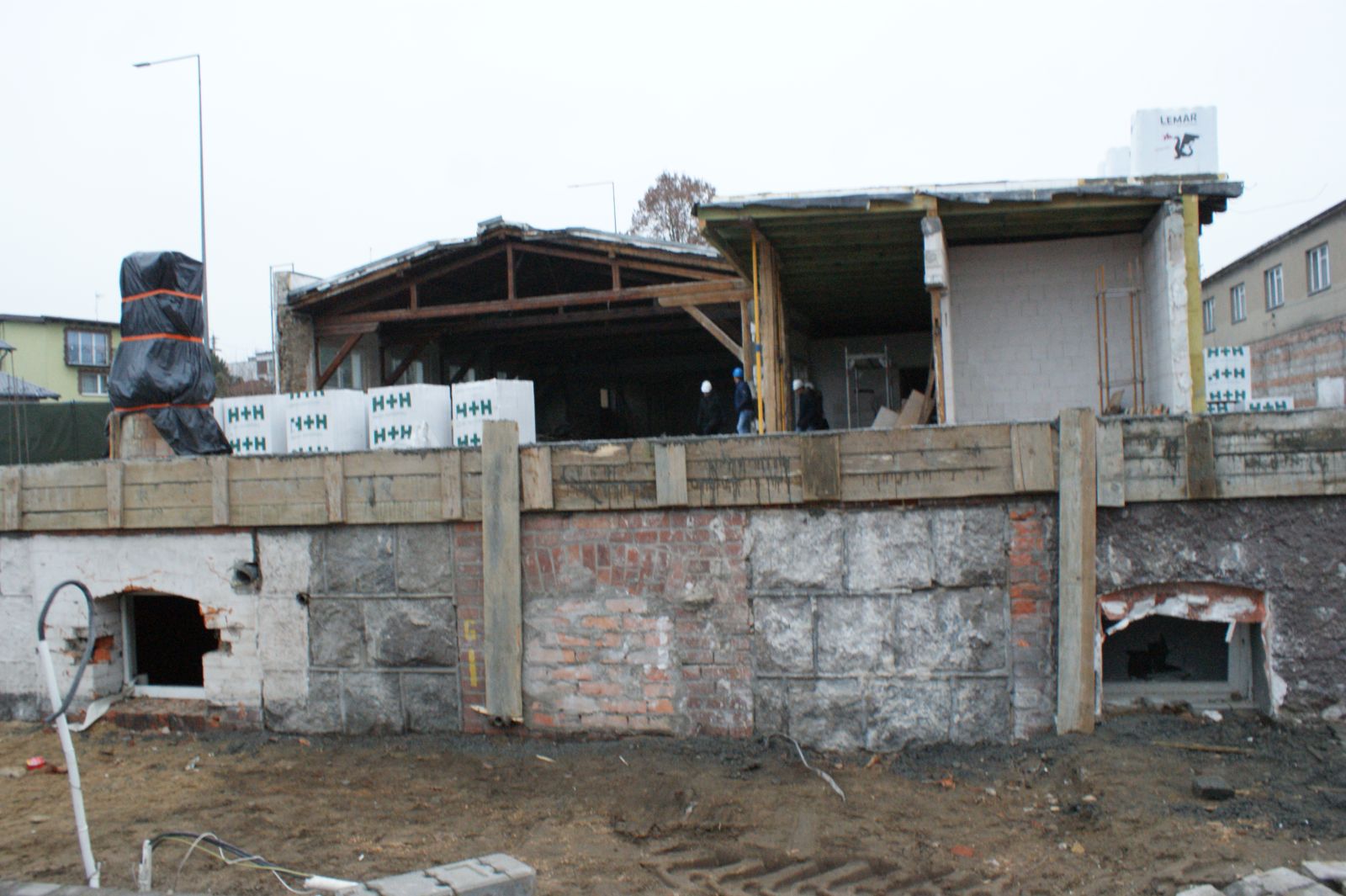

Dworzec PKP - część wystawiennicza

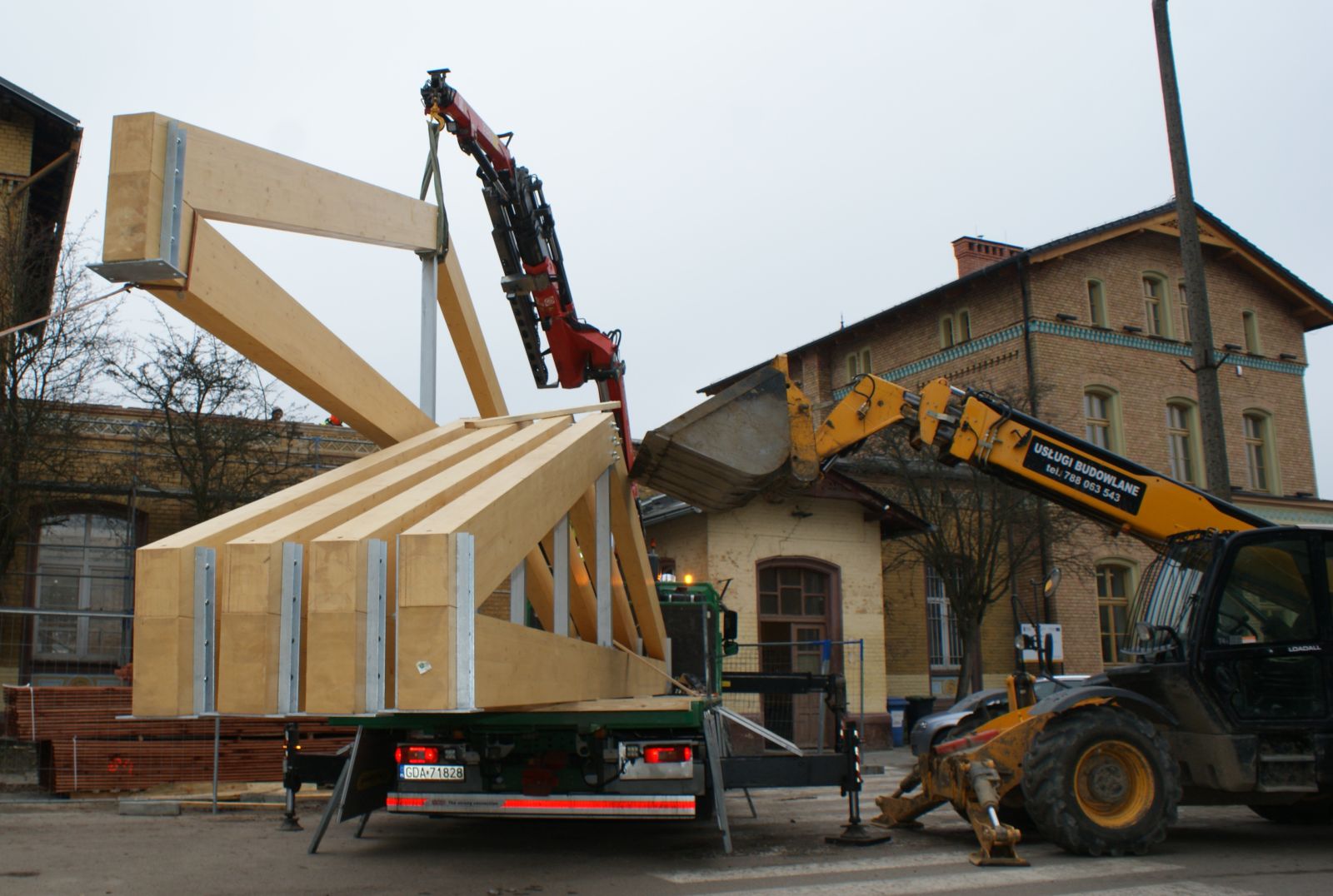

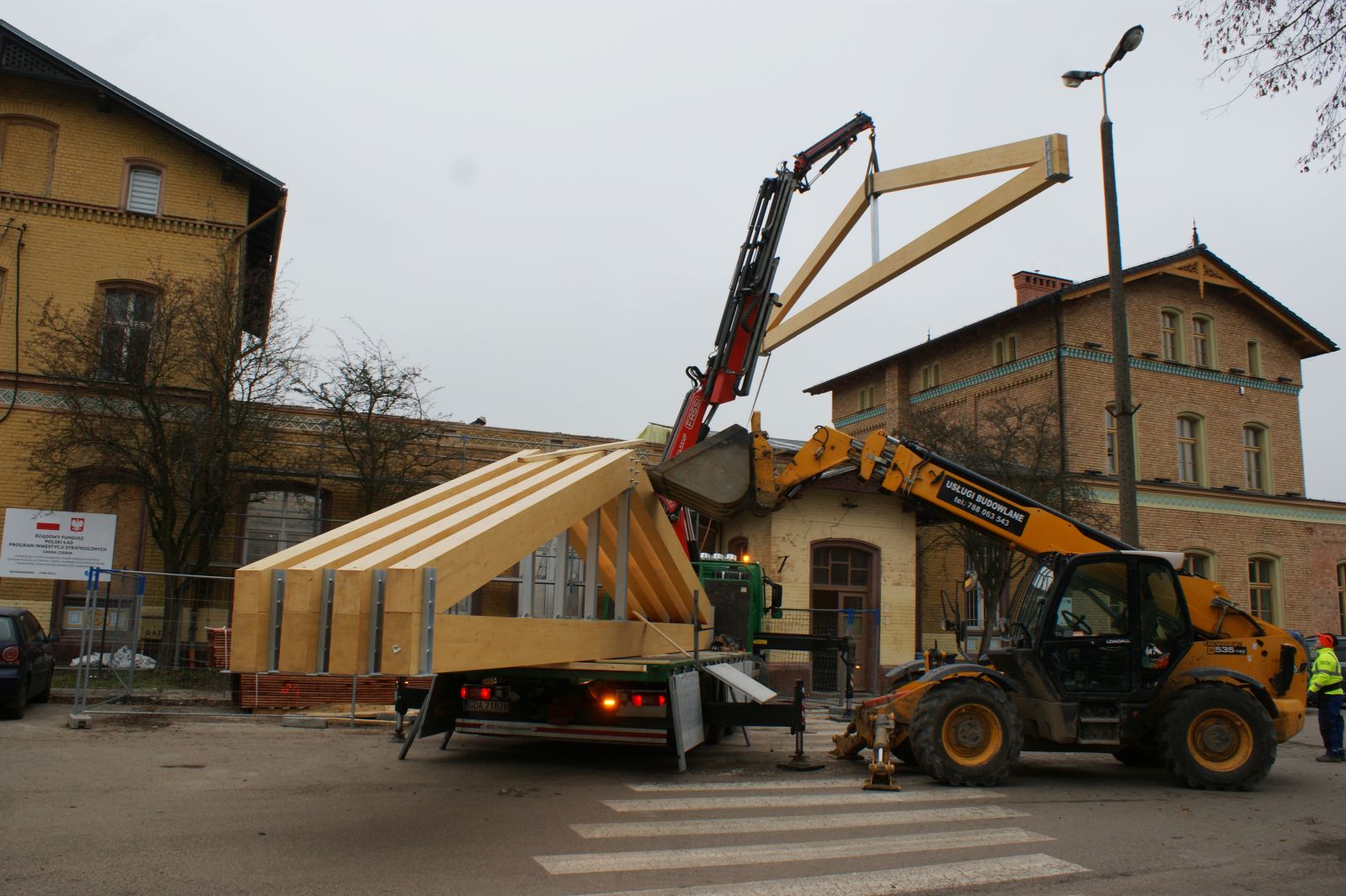

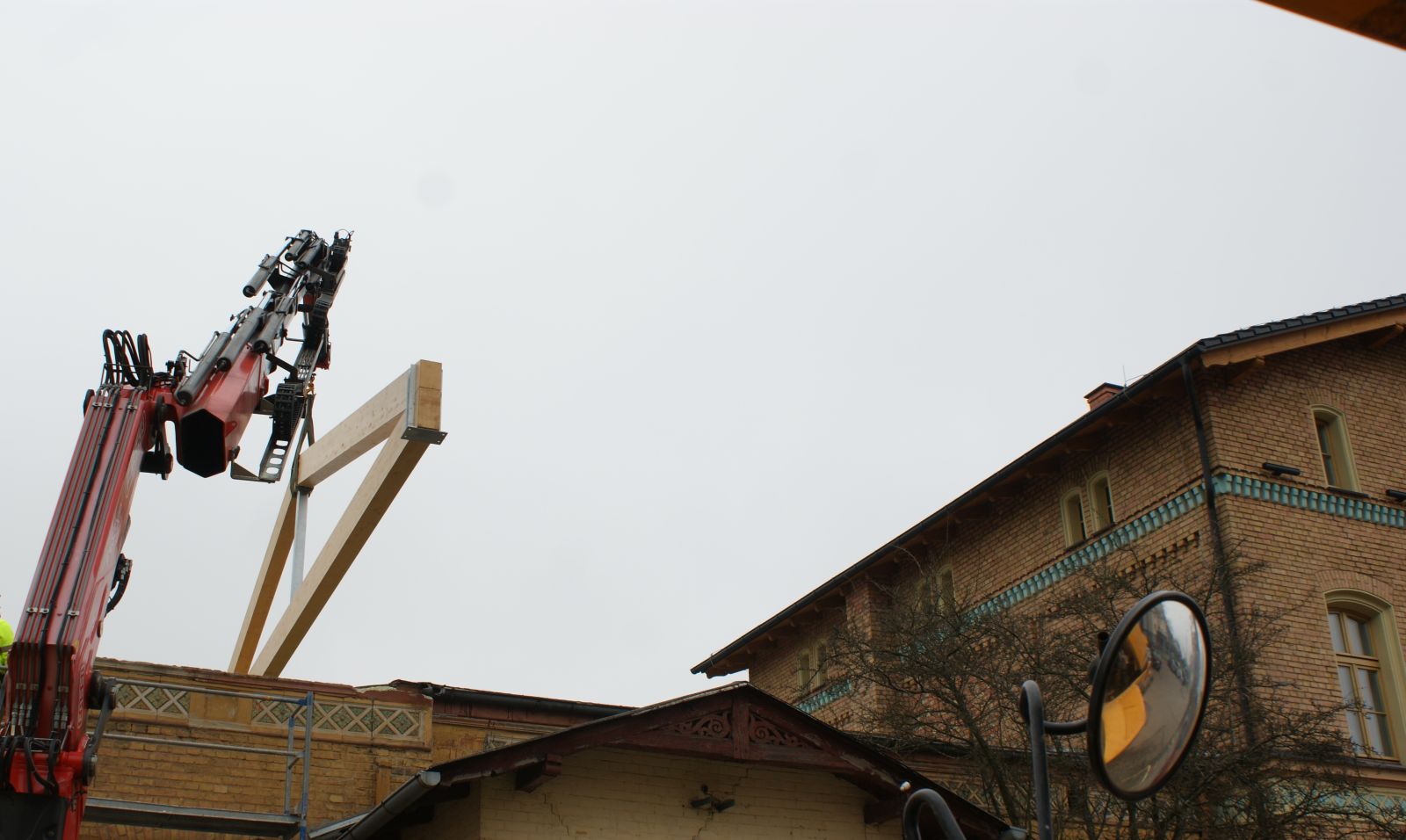

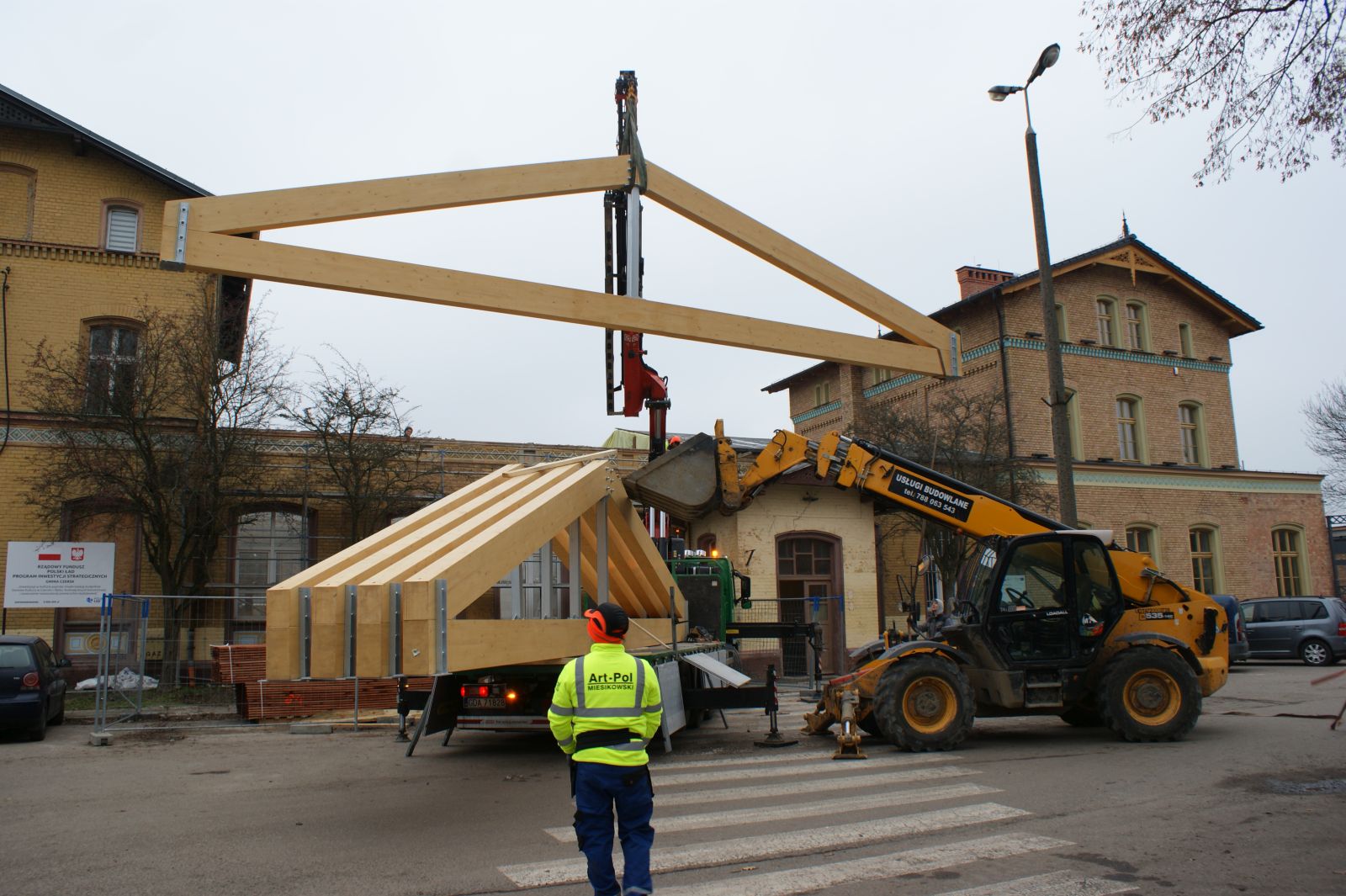

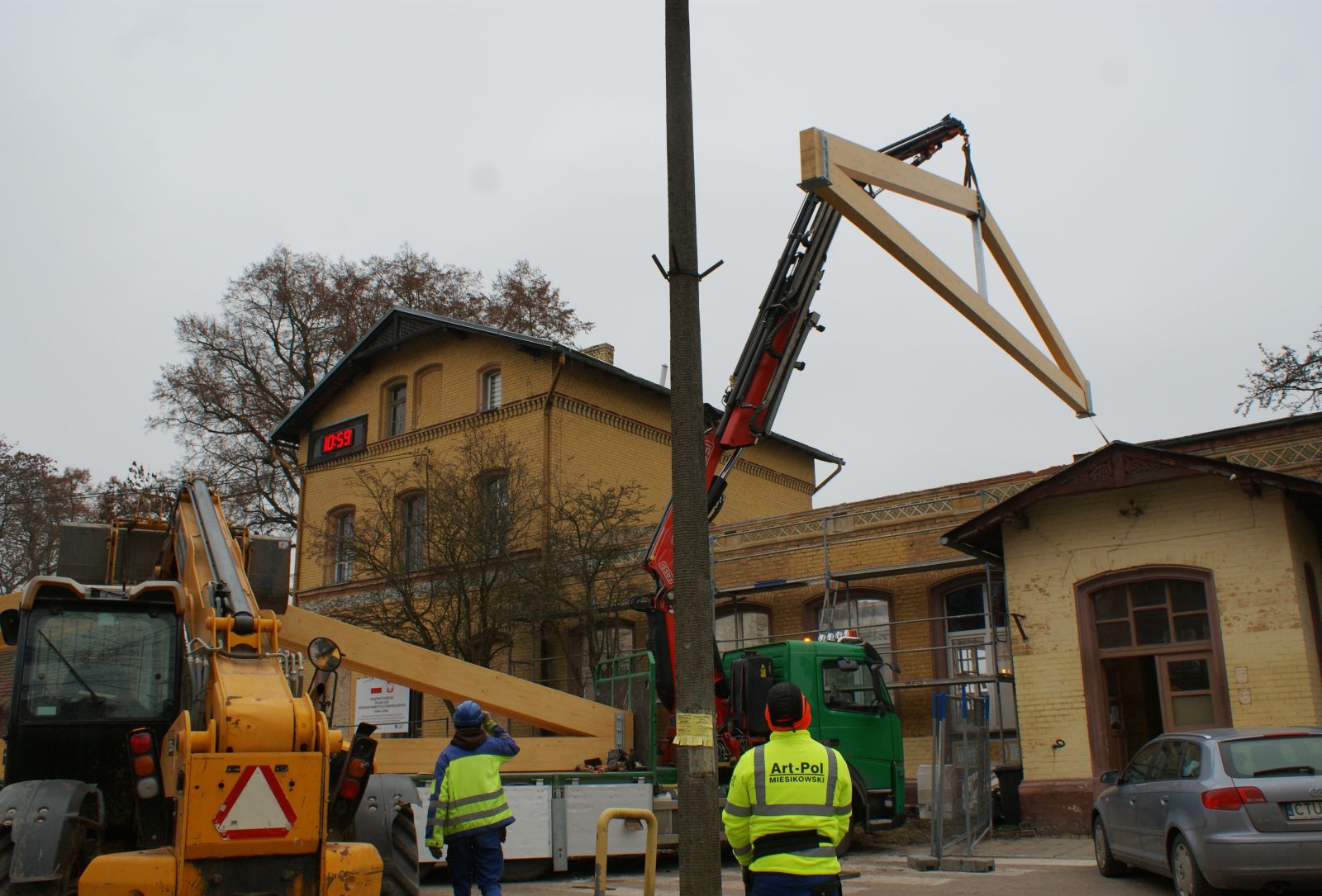

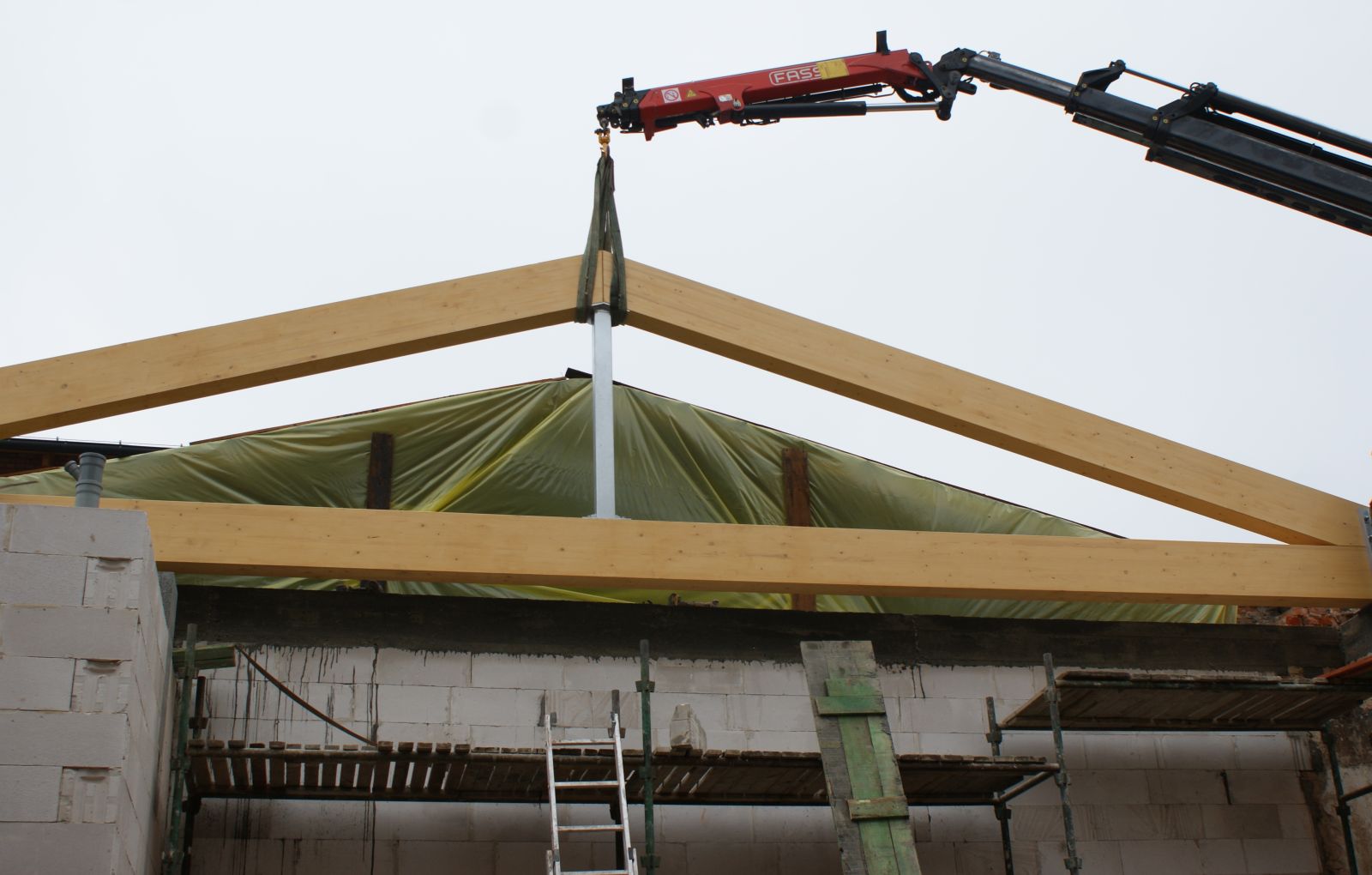

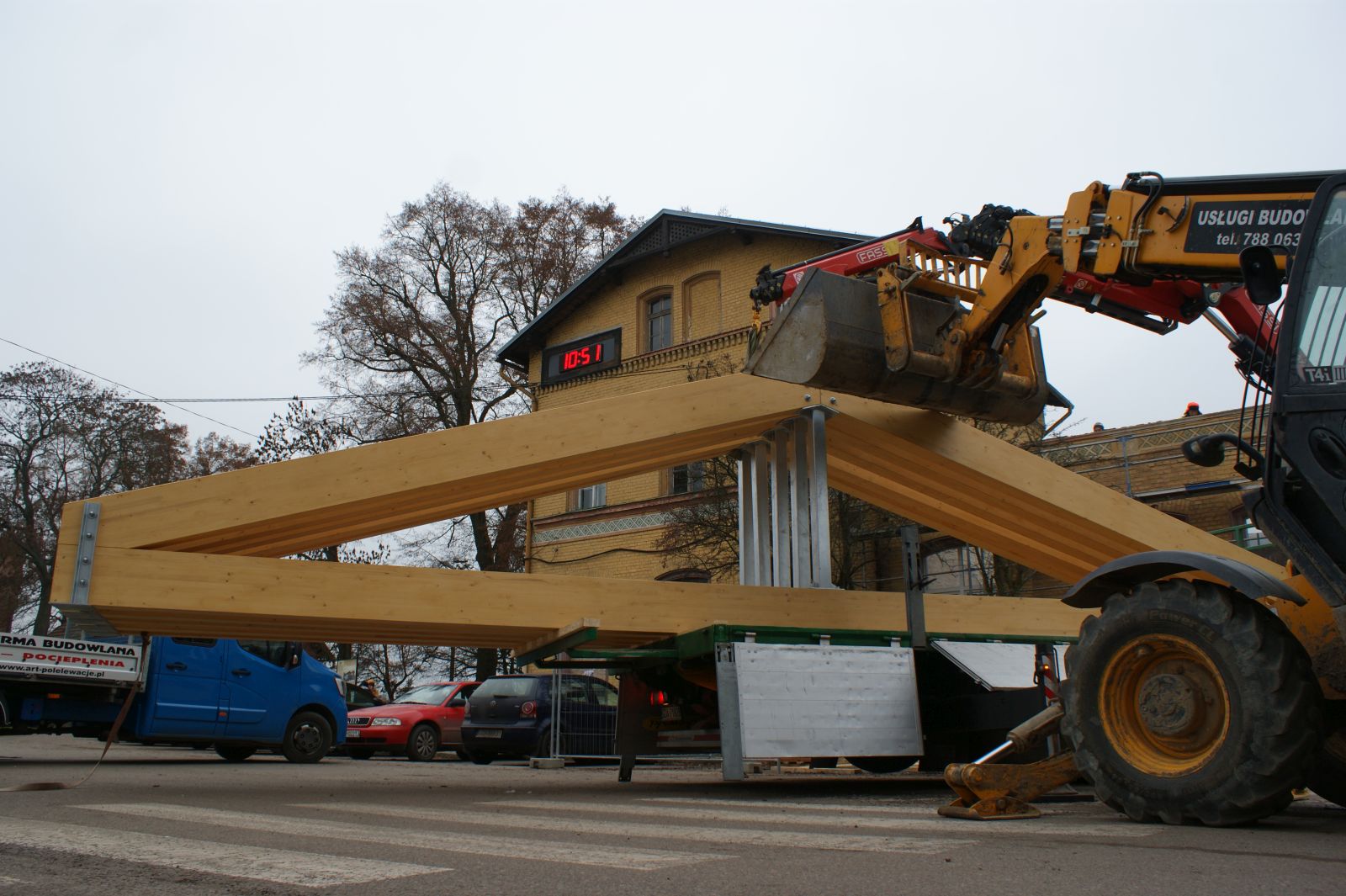

Stan realizacji: prace rozbiórkowe, w tym tygodniu wykonywana ma być konstrukcja dachu – dziś jest układana konstrukcja dachu.
Poniżej umieszczamy też informację o inwestycjach drogowych i zaawansowaniu prac. Informacje o kolejnych zadaniach przedstawionych na ostatniej konferencji prasowej opublikujemy jutro, m.in. stan realizacji budynków komunalnych (planowana narada).
DROGI:
Polski Ład
ul. Pomorska
Wykonawca: Roboty Ziemne Dariusz Sala ze Sławęcina
Wartość: 664.086,78 zł brutto
Termin realizacji: 15.12.2022 r.
Stan realizacji: Wykonano roboty sieci kanalizacji deszczowej, ułożono krawężnik, trwa przygotowywanie terenu pod budowę ciągu pieszo-rowerowego, wykonano podbudowę jezdni, w tym tygodniu rozpocznie się układanie kostki betonowej
ul. Ogrodowa
Wykonawca: Brandbud Wiesław Hildebrandt z Krojant
Wartość: 820.325,18 zł brutto
Termin realizacji: 15.12.2022 r.
Stan realizacji: Wybudowano sieć kanalizacji deszczowej, ułożono krawężnik, trwa budowa ciągu pieszo-rowerowego i chodnika, wykonano podbudowę jezdni, wcześniej ZUK zmodernizował sieć wod.-kan.
ul. Podleśna
Wykonawca: MP Budownictwo Drogowe Piotr Paszko z Chojniczek
Wartość: 1.426.800,00 zł brutto
Termin realizacji: 15.12.2022 r.
Stan realizacji: Wybudowano sieć kanalizacji deszczowej, ułożono krawężnik, trwa układanie kostki betonowej w jezdni i ciągu pieszo-rowerowym
ul. Browarowa/Aleja
Wykonawca: AMAR Mariusz Rudnik z Lichnów
Wartość: 387.725,40 zł brutto
Termin realizacji: 15.12.2022 r.
Stan realizacji: Wybudowano sieć kanalizacji deszczowej, ułożono krawężnik na terenie parkingu, trwa układanie kostki betonowej, ułożono linię kablową pod oświetlenie parkingu
Przebudowa dróg w Rytlu - PGR
Wykonawca: Brandbud Wiesław Hildebrandt z Krojant
Wartość: 2.560.286,84 zł brutto
Termin realizacji: do 12 miesięcy od dnia podpisania umowy
Stan realizacji: przed podpisaniem umowy – planowane na przyszły tydzień.
Budowa ulic na Os. Piastowskim
Wykonawca: AMAR Mariusz Rudnik z Lichnów
Wartość: 3.398.753,71 zł brutto
Termin realizacji: 12.04.2023 r.
Stan realizacji: zaawansowanie ok. 70%, przebudowano napowietrzną linię SN, wybudowano sieć kan. deszczowej, utwardzono jezdnię i pobocza kostką betonową (część Kazimierza Wielkiego, Bolesława Krzywoustego, Kazimierza Odnowiciela, Władysława Łokietka, Bolesława Chrobrego, cz. Kazimierza Sprawiedliwego, do realizacji Mieszka I)
(red)
